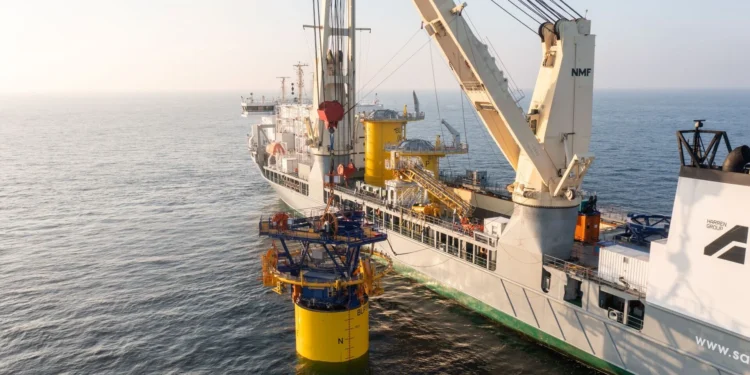

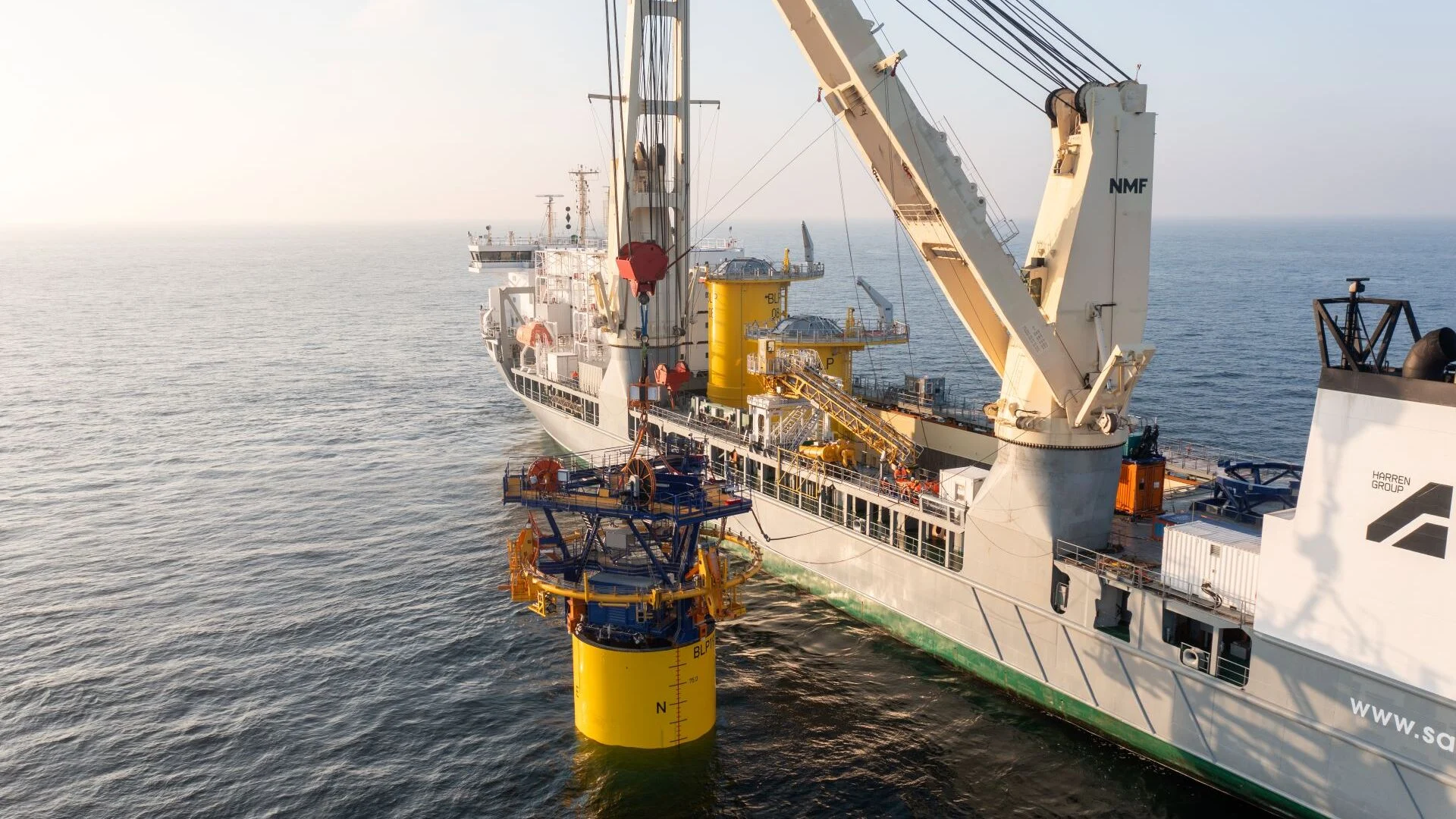

Wszystkie elementy przejściowe, które połączą fundamenty z turbinami na farmie wiatrowej Batic Power, zostały zainstalowane. Równolegle trwa montaż turbin oraz kabli eksportowych oraz międzyturbinowych na morskim placu budowy. Prąd z pierwszej w historii Polski farmy wiatrowej na morzu popłynie jeszcze w tym roku – informuje Orlen.
Zakończenie instalacji elementów przejściowych (ang. transition pieces, TP) nastąpiło miesiąc po wbiciu w dno morza ostatniego z 78 monopali stanowiących fundamenty instalowanych na Baltic Power turbin oraz morskich stacji elektroenergetycznych.
Postępy na budowie Baltic Power
Elementy przejściowe łączą fundamenty (monopale) z turbinami wiatrowymi i morskimi stacjami elektroenergetycznymi. Każda z konstrukcji ma około 20 metrów długości i waży do 350 ton i jest wykonywana pod konkretną lokalizację. Produkcja komponentów dla elementów przejściowych odbywała się w m.in. fabrykach w Żarach, Niemodlinie i Łęknicy, gdzie wykorzystywano stal pochodzącą głównie z polskich hut.
Postępują również prace przygotowawcze do odbiorów i testów już zainstalowanych ponad 30 turbin i obu morskich stacji elektroenergetycznych. W kampanii instalacyjnej, której zakończenie planowane jest na drugą połowę 2026 r., uczestniczyło dotąd ponad 80 statków i 4500 członków załogi, techników, wykonawców i członków zespołu Baltic Power.
Baltic Power to jeden z najbardziej zaawansowanych projektów morskiej farmy wiatrowej w Polsce i pierwszy, w ramach którego rozpoczęto instalacje morskie. Po zakończeniu budowy morskiej farmy wiatrowej o mocy około 1,2 GW będzie ona wytwarzać do 4 TWh energii elektrycznej rocznie, co stanowi 3% obecnego zapotrzebowania krajowego. Farma znajduje się około 23 km od brzegu w pobliżu Choczewa i Łeby i zajmuje powierzchnię 130 km². Baltic Power ma zostać uruchomiony pod koniec 2026 roku.
